廣東省首個大兆瓦級海上風電項目全面并網發電
廣東省首個大兆瓦級海上風電項目全面并網發電

文章來(lai)源(yuan):廣東省國資委 發(fa)布時間:2020-12-31

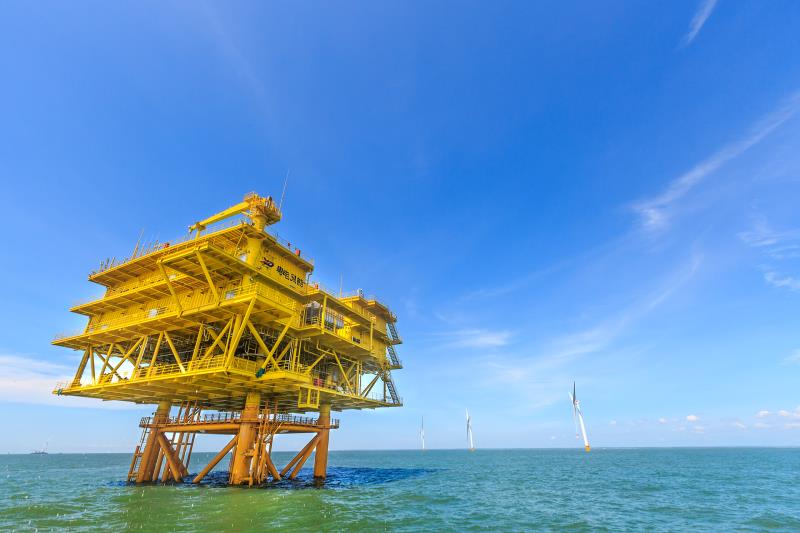

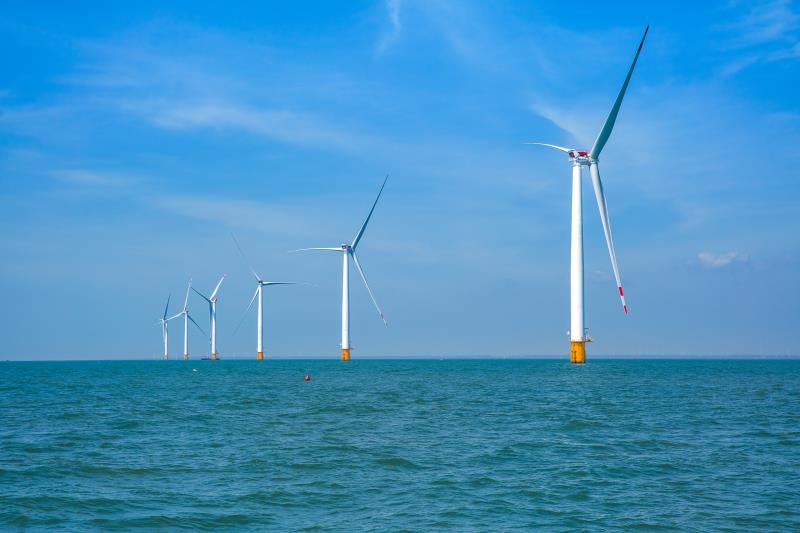

近日,隨著(zhu)17號風(feng)機(ji)葉輪(lun)迎(ying)風(feng)緩(huan)緩(huan)轉動,廣東粵電(dian)(dian)湛江(jiang)外羅海上(shang)風(feng)電(dian)(dian)項目共計36臺風(feng)機(ji)并(bing)網(wang)發電(dian)(dian),標志著(zhu)廣東省首個大兆(zhao)瓦級海上(shang)風(feng)電(dian)(dian)項目全面并(bing)網(wang)發電(dian)(dian)。
這是湛江外羅海上(shang)風(feng)電(dian)項目繼12月18日風(feng)電(dian)機(ji)組安裝(zhuang)工(gong)程圓滿(man)收(shou)官后,又取(qu)得一個重大(da)節點的勝(sheng)利。
為實現在2019年(nian)(nian)內項目全(quan)部機組并(bing)(bing)網發電(dian)的目標任務,從(cong)今年(nian)(nian)8月(yue)15日首批風(feng)機并(bing)(bing)網運(yun)(yun)行(xing)到12月(yue)26日全(quan)部風(feng)機并(bing)(bing)網發電(dian),湛江(jiang)風(feng)電(dian)海上項目運(yun)(yun)維調試人員,協同各參建單位(wei),戰(zhan)高溫、斗涌浪(lang)、跨(kua)淺灘(tan)、御突風(feng)、與時間賽跑、與困(kun)難博弈(yi)。
由于進入秋冬(dong)季節,南(nan)海(hai)海(hai)域涌浪逐漸變(bian)大(da),嚴重影(ying)響作業窗口期(qi)。為了(le)避(bi)免(mian)頻繁往(wang)返海(hai)陸,錯過極其短暫(zan)的(de)可作業時(shi)間(jian),調(diao)試人員(yuan)(yuan)經常需(xu)要駐扎在海(hai)上隨時(shi)待(dai)命。為順利完(wan)(wan)成項目并網任務,調(diao)試并網的(de)參戰(zhan)隊員(yuan)(yuan)放棄了(le)很多節假(jia)日(ri)和休息時(shi)間(jian),全身心(xin)投入到(dao)“5+2”、“白+黑”的(de)連續作戰(zhan)當中,創造了(le)最(zui)快一(yi)天完(wan)(wan)成7臺(tai)風(feng)機調(diao)試并網、133天完(wan)(wan)成全部(bu)風(feng)機并網發(fa)電的(de)“外(wai)羅速度”。
廣東能源集團主要領導(dao)(dao)對該項(xiang)(xiang)目(mu)高度重視,親臨項(xiang)(xiang)目(mu)一(yi)線(xian)指導(dao)(dao)工作(zuo)并作(zuo)出重要指示;各參建單位的領導(dao)(dao)也(ye)多次到項(xiang)(xiang)目(mu)現(xian)場(chang)調(diao)研,督促推進項(xiang)(xiang)目(mu)進度,協調(diao)解決有(you)關(guan)問題;廣東電(dian)(dian)網(wang)電(dian)(dian)力調(diao)度控制中(zhong)心、湛江供電(dian)(dian)局(ju)等供電(dian)(dian)部門,為項(xiang)(xiang)目(mu)的送出線(xian)路建設、調(diao)試(shi)并網(wang)等方(fang)面提供了強有(you)力的保障。
據(ju)悉,截至12月25日,湛江(jiang)外羅海(hai)上風(feng)電(dian)項目累計上網電(dian)量達6000萬(wan)千瓦(wa)時(shi),產(chan)值(zhi)約5100萬(wan)元。
