塔(ta)(ta)吉(ji)克斯坦杜(du)尚別2號(hao)熱電(dian)廠,是中塔(ta)(ta)務(wu)實合(he)作的(de)標志性項(xiang)目,是兩(liang)國(guo)(guo)人民(min)友誼的(de)象征。內蒙(meng)古(gu)能建(jian)集團(tuan)所屬內蒙(meng)古(gu)電(dian)力勘測設計院作為(wei)塔(ta)(ta)國(guo)(guo)二(er)(er)期項(xiang)目的(de)主(zhu)體設計方,承載著中國(guo)(guo)制造走向世界的(de)重要任務(wu)。塔(ta)(ta)國(guo)(guo)二(er)(er)期施工圖設計歷時(shi)9個(ge)多月(yue),于2015年10月(yue)底圓滿收官(guan),進一(yi)步充實了公(gong)司火電(dian)工程海外業績。

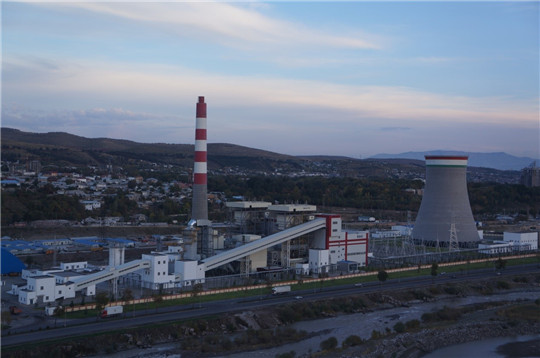

塔國杜尚別熱電廠
筑夢“一帶一路” 工程設計先行
國家《“一(yi)(yi)帶(dai)一(yi)(yi)路”愿(yuan)景與行動》明確提(ti)出“推(tui)進跨(kua)境電力(li)(li)與輸電通道建(jian)設,積極開展(zhan)區(qu)域(yu)電網升級改造合(he)(he)作(zuo)”以及“積極推(tui)動水電、核電、風電、太陽(yang)能等清(qing)潔、可再生能源(yuan)合(he)(he)作(zuo)”。可見,“一(yi)(yi)帶(dai)一(yi)(yi)路”的(de)(de)實施(shi)將為我國電力(li)(li)行業發展(zhan)帶(dai)來(lai)深刻的(de)(de)影(ying)響,在賦予(yu)電網建(jian)設投資新(xin)機會、開啟電力(li)(li)裝(zhuang)備海(hai)外新(xin)藍圖的(de)(de)同時,也將打(da)開我國核電、風電等清(qing)潔、可再生能源(yuan)產(chan)業的(de)(de)海(hai)外市場空(kong)間。塔國二期工程設計(ji),是(shi)電力(li)(li)設計(ji)院(yuan)乘著“一(yi)(yi)帶(dai)一(yi)(yi)路”東風,積極拓展(zhan)海(hai)外市場的(de)(de)重要一(yi)(yi)步。
杜(du)尚別2號熱(re)電廠(chang)位于(yu)塔(ta)(ta)吉(ji)克(ke)斯坦共和國首都(dou)杜(du)尚別市西(xi)北區三角地,一期工(gong)程(cheng)已建(jian)成2×50兆瓦燃煤電廠(chang),二期為擴建(jian)2×150兆瓦熱(re)電聯(lian)產工(gong)程(cheng),同步建(jian)設(she)(she)煙氣脫硫設(she)(she)施,作(zuo)為塔(ta)(ta)國電網電源支撐,為首都(dou)杜(du)尚別市提供采暖熱(re)源。該項目(mu)投資方是塔(ta)(ta)國國家電力公(gong)司,EPC總承包方為特變電工(gong)國際工(gong)程(cheng)有限公(gong)司,電力設(she)(she)計院作(zuo)為主體設(she)(she)計單位,負責工(gong)程(cheng)各階(jie)段設(she)(she)計工(gong)作(zuo)及現場服務。
在相關專業部室的(de)通(tong)力配合下,塔國(guo)二(er)期工(gong)(gong)程(cheng)可行性研(yan)究設(she)(she)計(ji)(ji)(ji)自2014年(nian)(nian)1月(yue)16日起,歷時14天,順利(li)完(wan)成成品出(chu)版工(gong)(gong)作;初(chu)步設(she)(she)計(ji)(ji)(ji)歷時40天,于(yu)2015年(nian)(nian)1月(yue)10日順利(li)完(wan)成;施(shi)工(gong)(gong)圖設(she)(she)計(ji)(ji)(ji)自2015年(nian)(nian)2月(yue)14日起,陸續完(wan)成主廠(chang)房、煙囪基礎施(shi)工(gong)(gong)圖,以及土建、機務、化學(xue)、水工(gong)(gong)、除灰、輸煤、暖通(tong)、電(dian)氣一(yi)次、電(dian)氣二(er)次、熱控專業圖紙(zhi)。整個(ge)(ge)施(shi)工(gong)(gong)圖設(she)(she)計(ji)(ji)(ji)歷時9個(ge)(ge)月(yue),共(gong)完(wan)成中文版施(shi)工(gong)(gong)圖630冊、中俄(e)文版施(shi)工(gong)(gong)圖630冊。截至2015年(nian)(nian)10月(yue)30日,塔國(guo)二(er)期設(she)(she)計(ji)(ji)(ji)工(gong)(gong)作圓滿收官,為建設(she)(she)精品工(gong)(gong)程(cheng)奠定良好(hao)基礎,是公司借力“一(yi)帶(dai)一(yi)路”,大(da)(da)步走出(chu)國(guo)門(men)的(de)重大(da)(da)“戰果”。
重優化 創精品 打造優質工程
本著(zhu)精(jing)益求精(jing)、創新務實的宗旨,設計院在工(gong)程主廠(chang)房(fang)及廠(chang)區(qu)布置(zhi)、工(gong)藝(yi)系統及設備(bei)選型(xing)、廠(chang)區(qu)煤場設計等方面進行了大量設計優化工(gong)作,為打(da)造海(hai)外(wai)優質火電工(gong)程打(da)下堅實基(ji)礎。
主(zhu)(zhu)廠(chang)(chang)房(fang)布置設計方(fang)(fang)(fang)面,由于廠(chang)(chang)區地(di)震強(qiang)度為8度,主(zhu)(zhu)廠(chang)(chang)房(fang)需采用鋼結(jie)(jie)構(gou)(gou)。以降低成(cheng)本(ben),節(jie)能降造(zao)作為設計理念,從經濟性(xing)(xing)和(he)技術(shu)性(xing)(xing)角度,分(fen)別對前煤倉鋼結(jie)(jie)構(gou)(gou)單框架(jia)方(fang)(fang)(fang)案、側煤倉方(fang)(fang)(fang)案、前煤倉混凝(ning)土(tu)(tu)雙框架(jia)方(fang)(fang)(fang)案進行(xing)了(le)(le)多方(fang)(fang)(fang)比較。在混凝(ning)土(tu)(tu)雙框架(jia)方(fang)(fang)(fang)案上(shang),第一次提出“工藝單框架(jia),結(jie)(jie)構(gou)(gou)雙框架(jia)”的設計理念,并成(cheng)功應用于塔國二期工程(cheng)初步設計,很好地(di)解決了(le)(le)鋼結(jie)(jie)構(gou)(gou)成(cheng)本(ben)高(gao),混凝(ning)土(tu)(tu)單框架(jia)又不(bu)符合抗震規范的矛盾(dun)。
廠區(qu)布(bu)置方面(mian),由于二期工(gong)程(cheng)是擴建工(gong)程(cheng),原規劃全廠4×50兆(zhao)瓦機(ji)組(zu),后(hou)改為(wei)2×150兆(zhao)瓦機(ji)組(zu),若采(cai)用(yong)(yong)常規濕(shi)冷塔(ta)布(bu)置則廠區(qu)受限。經過多種方案比(bi)較,最終確定采(cai)用(yong)(yong)機(ji)力(li)通(tong)風冷卻塔(ta)代(dai)替(ti)常規濕(shi)冷塔(ta),既減少占地(di)(di),又(you)節(jie)約(yue)成本。同時(shi),公司(si)積(ji)(ji)極(ji)采(cai)用(yong)(yong)新布(bu)置格局,在(zai)滿足防護要求(qiu)的前提下,充(chong)分利用(yong)(yong)好(hao)邊角地(di)(di)帶,盡(jin)量壓縮管線(xian)、道路、棧(zhan)橋(qiao)、走(zou)廊的長度和寬度;嚴(yan)格控制道路、廠區(qu)面(mian)積(ji)(ji),并(bing)將性質相(xiang)同或(huo)相(xiang)近管線(xian)及管溝相(xiang)鄰布(bu)置,以(yi)節(jie)約(yue)用(yong)(yong)地(di)(di),最終二期2×150兆(zhao)瓦機(ji)組(zu)廠區(qu)占地(di)(di)面(mian)積(ji)(ji)僅為(wei)7.52hm2。
廠區煤(mei)(mei)(mei)場(chang)(chang)設(she)(she)計(ji)方面(mian),考慮到工程擴(kuo)建場(chang)(chang)地狹(xia)小,將(jiang)(jiang)卸煤(mei)(mei)(mei)和貯(zhu)煤(mei)(mei)(mei)設(she)(she)施(shi)合并,采用(yong)條形煤(mei)(mei)(mei)場(chang)(chang)配淺(qian)縫式(shi)煤(mei)(mei)(mei)溝方案,優(you)(you)化(hua)減少了運煤(mei)(mei)(mei)系(xi)統的占(zhan)地面(mian)積(ji)。施(shi)工圖設(she)(she)計(ji)開展(zhan)后(hou),因征地費用(yong)較高,特(te)變電工大幅壓縮(suo)了貯(zhu)煤(mei)(mei)(mei)場(chang)(chang)占(zhan)地,且要(yao)求(qiu)保(bao)證總貯(zhu)煤(mei)(mei)(mei)量6萬噸。據此(ci),對貯(zhu)煤(mei)(mei)(mei)場(chang)(chang)進行(xing)多次設(she)(she)計(ji)優(you)(you)化(hua),最終確定在保(bao)證煤(mei)(mei)(mei)場(chang)(chang)四周擋(dang)煤(mei)(mei)(mei)墻基礎埋深不變的情況下(xia)(xia),將(jiang)(jiang)煤(mei)(mei)(mei)場(chang)(chang)內(nei)地坪標高下(xia)(xia)挖2.5米,以(yi)增加貯(zhu)煤(mei)(mei)(mei)量,同(tong)時在開門處留(liu)有運煤(mei)(mei)(mei)車(che)輛及推(tui)煤(mei)(mei)(mei)機出入坡道(dao)。這(zhe)一(yi)舉措,為業主節約了投資(zi)。
新“絲”路 “心”服務
在工程設計之初,設計院領導要求設計人員一定要轉變觀(guan)念,改變傳統思維模式和做法,創新思維,用(yong)心服務。
從初(chu)步(bu)設(she)計(ji)階(jie)段(duan)開(kai)始,采用(yong)先三維后(hou)二維的(de)設(she)計(ji)模式,所有設(she)備、管道、橋架等先進(jin)(jin)行(xing)三維設(she)計(ji),待(dai)三維評審通過后(hou)再進(jin)(jin)行(xing)二維設(she)計(ji),大(da)大(da)提(ti)高設(she)計(ji)質(zhi)量(liang)。施(shi)工圖設(she)計(ji)階(jie)段(duan),要求回(hui)歸的(de)每冊圖與初(chu)設(she)提(ti)資(zi)進(jin)(jin)行(xing)量(liang)差(cha)分析(xi),若發現施(shi)工圖提(ti)資(zi)量(liang)大(da)于初(chu)設(she)提(ti)資(zi)量(liang),或施(shi)工圖有但初(chu)設(she)未(wei)提(ti)的(de)情況,責成專業(ye)再次核對,并分析(xi)總結,以確保(bao)提(ti)資(zi)準確性(xing),降低(di)工程造(zao)價。
為更好地管(guan)理(li)和(he)服務于二期工(gong)程,增進(jin)(jin)設(she)計院與特變(bian)電(dian)工(gong)、施工(gong)單位之間的工(gong)程信息(xi)交流,工(gong)程設(she)備技術規范書、協(xie)議、廠家資料及(ji)出圖(tu)進(jin)(jin)度(du)均采用臺(tai)賬式管(guan)理(li)。臺(tai)賬與特變(bian)電(dian)工(gong)定時(shi)(shi)更新,共同維護和(he)管(guan)理(li),使(shi)各項進(jin)(jin)度(du)能夠及(ji)時(shi)(shi)反饋至參建單位,為解決進(jin)(jin)度(du)問(wen)題提供依據,保證施工(gong)三級網絡圖(tu)按(an)計劃進(jin)(jin)行。

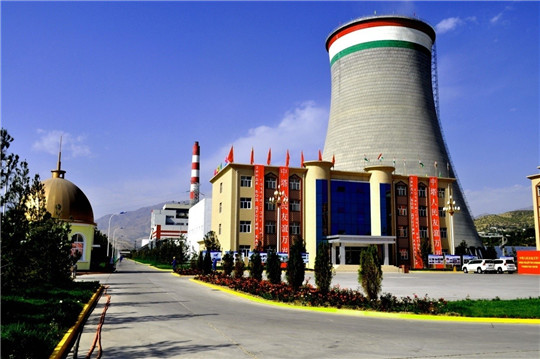

塔國杜尚別熱電廠全景
管理(li)創(chuang)新、優(you)化(hua)設計、節約造價貫穿塔國(guo)二(er)期(qi)工(gong)(gong)(gong)程(cheng)設計始終。后(hou)(hou)續施工(gong)(gong)(gong)中,設計院將全(quan)力(li)配合特變電(dian)工(gong)(gong)(gong)、現場(chang)施工(gong)(gong)(gong)單(dan)位(wei)(wei),提供更(geng)優(you)質、更(geng)創(chuang)新、更(geng)用心的服務,力(li)爭在(zai)所(suo)有參建單(dan)位(wei)(wei)共同(tong)努力(li)下,把塔國(guo)二(er)期(qi)工(gong)(gong)(gong)程(cheng)打造成海外(wai)優(you)質火電(dian)工(gong)(gong)(gong)程(cheng)。設計院將緊抓“一帶一路”機遇,堅持“站穩區內、拓(tuo)展區外(wai)、開發海外(wai)”是當前和今后(hou)(hou)一段時期(qi)內市場(chang)開發戰略,加(jia)快“走出去”步伐,不(bu)斷拓(tuo)展海外(wai)市場(chang)。
