文章來(lai)源:中國核工業集(ji)團公司 發布時間:2014-07-17

7月12日,中核集團方家山核電工程1號機組堆芯中子通量測量系統焊接工作順利完成。此項工作從4月20日啟動,歷時80天。250條焊縫經檢驗,質量全部合格,為后續冷試節點奠定堅實基礎。

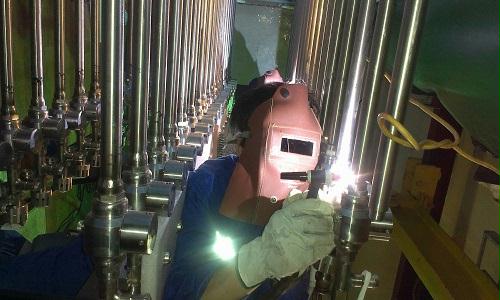

堆芯中子(zi)通量測量系統(tong)焊接(jie)具有操作空間狹窄、施焊難度(du)大(da)、質(zhi)量要求高等(deng)特點。在施工(gong)過程(cheng)中,秦(qin)山核電基地工(gong)程(cheng)管理(li)部(bu)門專人全程(cheng)跟蹤(zong),并與(yu)各參建單位(wei)緊(jin)密(mi)配合,統(tong)一協調,有效保證了該項(xiang)工(gong)作的順利完成。
