白鶴灘水電站左右岸首臺機組無水調試工作完成
白鶴灘水電站左右岸首臺機組無水調試工作完成

文章來(lai)源:中(zhong)國(guo)長江三峽集(ji)團(tuan)有限公司 發(fa)布時間:2022-04-16
4月13日,白鶴灘水(shui)電站左岸1號機(ji)組各系統無水(shui)聯合(he)調試順利完成,此(ci)前(qian),右岸14號機(ji)組的聯合(he)調試已于10日完成。至此(ci),白鶴灘水(shui)電站左右岸首臺百萬千(qian)瓦水(shui)輪發電機(ji)組無水(shui)調試工作順利完成。
“這(zhe)意味白鶴灘水(shui)(shui)電站左右岸(an)首(shou)臺機組(zu)具備有水(shui)(shui)啟動調試條件,為實現(xian)首(shou)批機組(zu)安全準點(dian)投產發電奠(dian)定(ding)了堅實基礎。”白鶴灘工程建(jian)設部機電安裝項(xiang)目部主任康永林表(biao)示。

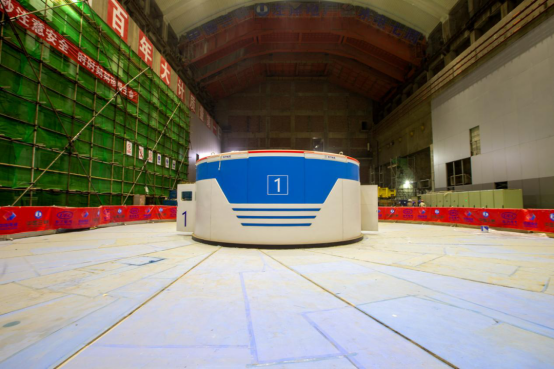

白鶴灘水電站左岸1號機組

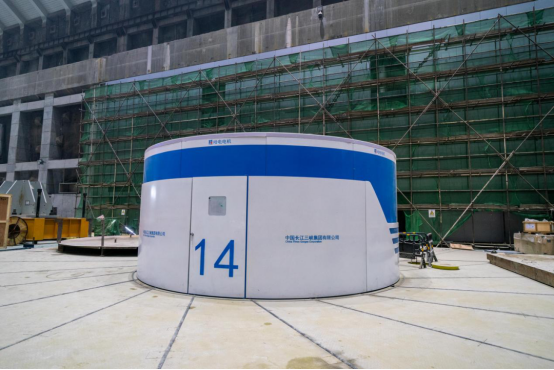

白鶴灘水電站右岸14號機組
從(cong)3月初(chu)開始,左右岸首臺(tai)機(ji)組(zu)(zu)無(wu)水調(diao)(diao)試(shi)工(gong)(gong)作(zuo)啟動(dong),歷時1個月,相繼完成機(ji)組(zu)(zu)公用系(xi)統(tong)、調(diao)(diao)速、機(ji)組(zu)(zu)自動(dong)化、保(bao)護、勵磁、監控等系(xi)統(tong)的(de)調(diao)(diao)試(shi)工(gong)(gong)作(zuo),于4月初(chu)開始進行各系(xi)統(tong)聯合調(diao)(diao)試(shi),最終(zhong)圓滿(man)完成兩臺(tai)機(ji)組(zu)(zu)的(de)無(wu)水調(diao)(diao)試(shi)工(gong)(gong)作(zuo)。
“無水調試是在機(ji)(ji)組(zu)未充(chong)水時(shi),模(mo)擬機(ji)(ji)組(zu)運行自動開停機(ji)(ji)等流程操(cao)作,進(jin)而對機(ji)(ji)組(zu)設備(bei)和各系統進(jin)行功能性(xing)檢測(ce)和查漏補缺(que),為之后機(ji)(ji)組(zu)啟動有水調試提供(gong)有效保障。”康永林介紹。

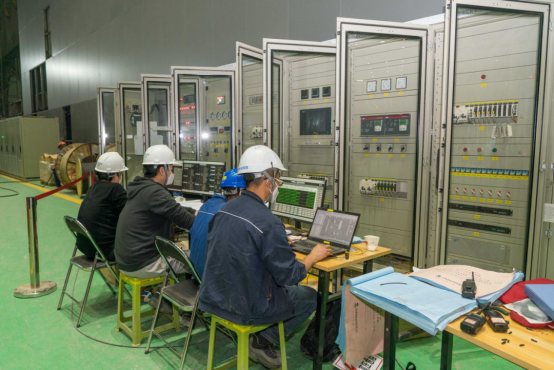

工作人員現場進行系統調試
白鶴(he)灘(tan)(tan)水(shui)電站共設計(ji)安裝16臺單機(ji)(ji)(ji)(ji)容量為(wei)100萬千(qian)瓦的水(shui)輪發(fa)電機(ji)(ji)(ji)(ji)組(zu),是(shi)目(mu)前(qian)(qian)世(shi)(shi)界上單機(ji)(ji)(ji)(ji)容量最大(da)的水(shui)電機(ji)(ji)(ji)(ji)組(zu),其研制難度大(da)于(yu)世(shi)(shi)界在建(jian)和(he)已(yi)投(tou)(tou)運的任何機(ji)(ji)(ji)(ji)組(zu),被譽(yu)為(wei)當今(jin)世(shi)(shi)界水(shui)電行業(ye)的“珠穆朗瑪峰”。白鶴(he)灘(tan)(tan)水(shui)電站建(jian)成投(tou)(tou)產后,單臺機(ji)(ji)(ji)(ji)組(zu)額(e)定功率運轉一小時可產生約100萬千(qian)瓦時電能,首批機(ji)(ji)(ji)(ji)組(zu)計(ji)劃于(yu)2021年(nian)(nian)7月(yue)1日前(qian)(qian)投(tou)(tou)產發(fa)電,2022年(nian)(nian)7月(yue)實現(xian)全部機(ji)(ji)(ji)(ji)組(zu)投(tou)(tou)產發(fa)電。

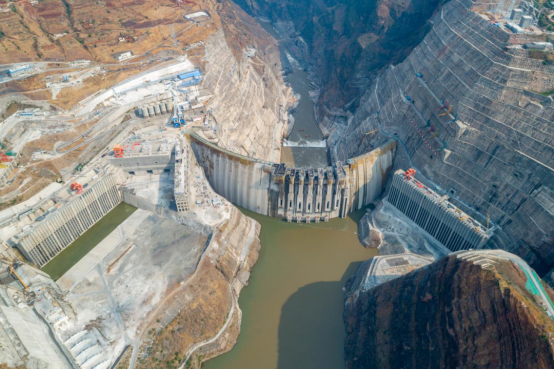

白鶴灘水電站航拍圖
據了解,后續將根據上游(you)蓄水(shui)(shui)情況(kuang),啟動1號(hao)、14號(hao)機組有水(shui)(shui)調試工作。目前,2號(hao)、15號(hao)機組的(de)無水(shui)(shui)調試正(zheng)在進行。
【責任(ren)編輯:趙藝涵】
