【一帶一路新國企】絲路基金“首單”進展順利 主體工程全面施工
【一帶一路新國企】絲路基金“首單”進展順利 主體工程全面施工

文(wen)章來源:中國長江三峽(xia)集(ji)團有限公司 發布時間:2020-04-26
“一帶一路”倡議提出以來,三峽集團積極投身“一帶一路”能源建設,其中“絲路基金”首單、“中巴經濟走廊”首個水電投資項目——巴基斯坦卡洛特水電站于2016年12月1日開工,現已進入主體工程全面施工階段。
大壩工程

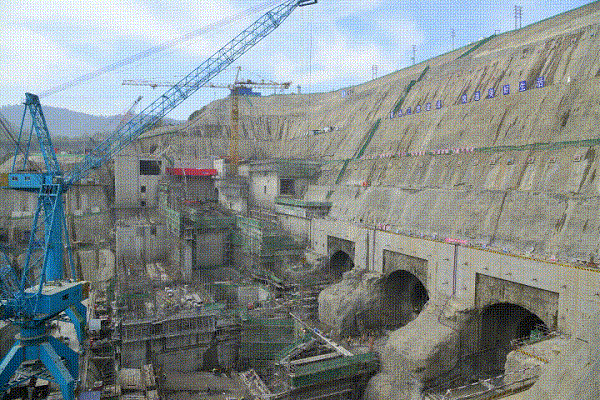

卡洛特水電站(zhan)大壩為瀝(li)青(qing)混凝土心(xin)墻(qiang)(qiang)堆(dui)(dui)石(shi)壩,由瀝(li)青(qing)混凝土心(xin)墻(qiang)(qiang)、過(guo)渡層(ceng)、堆(dui)(dui)石(shi)Ⅰ區、堆(dui)(dui)石(shi)Ⅱ區、排(pai)水體和上下游(you)護坡組成(cheng)(cheng)(cheng)。大壩開(kai)(kai)挖(wa)累計完(wan)成(cheng)(cheng)(cheng)60.04萬立(li)方米,心(xin)墻(qiang)(qiang)基座結構(gou)混凝土累計完(wan)成(cheng)(cheng)(cheng)6377立(li)方米,基礎開(kai)(kai)挖(wa)和瀝(li)青(qing)混凝土心(xin)墻(qiang)(qiang)基座施(shi)工(gong)已完(wan)成(cheng)(cheng)(cheng)90%;上、下游(you)圍(wei)堰完(wan)成(cheng)(cheng)(cheng)防滲墻(qiang)(qiang)施(shi)工(gong);上游(you)圍(wei)堰填(tian)筑至(zhi)高程430.50米,下游(you)圍(wei)堰填(tian)筑至(zhi)高程407米。目(mu)前大壩工(gong)程累計完(wan)成(cheng)(cheng)(cheng)工(gong)程量的12.02%。
溢洪道工程
溢(yi)洪(hong)道由(you)進水渠、控(kong)制段(duan)、泄槽、挑流(liu)鼻(bi)坎及下(xia)游消能區組成(cheng)。目前溢(yi)洪(hong)道控(kong)制段(duan)開挖支護已完成(cheng),控(kong)制段(duan)混凝土累(lei)計(ji)澆筑85773.7立方米(mi),累(lei)計(ji)完成(cheng)工程量的37.64%。

復建大橋

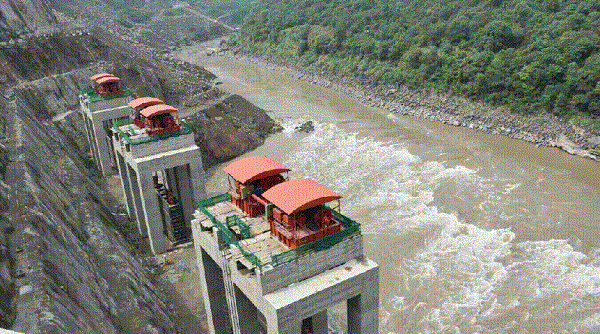

復建大橋(qiao)位于原卡洛特大橋(qiao)下游約610米(mi)處(chu)。橋(qiao)梁全長(chang)330米(mi),橋(qiao)面寬(kuan)10米(mi),設計為預應力混凝土連續鋼構橋(qiao)。復建大橋(qiao)樁基礎和(he)橋(qiao)墩施工(gong)(gong)已全部完成(cheng)(cheng),正在進行橋(qiao)梁結構施工(gong)(gong)。目前已完成(cheng)(cheng)工(gong)(gong)程量的(de)70%。

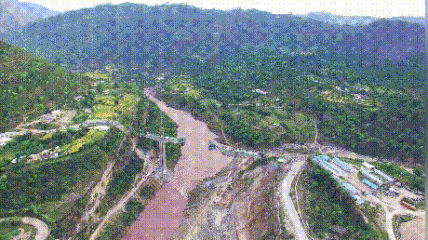

導流隧洞工程
卡洛特水(shui)電(dian)站采用全年圍堰一次性攔斷河床、導流(liu)(liu)(liu)(liu)隧洞泄流(liu)(liu)(liu)(liu)的(de)導流(liu)(liu)(liu)(liu)方式。目(mu)(mu)前導流(liu)(liu)(liu)(liu)洞進(jin)出口邊坡,進(jin)水(shui)塔(ta),洞身開挖、混凝(ning)土全部施工(gong)結束,于2018年9月11日實現導流(liu)(liu)(liu)(liu)洞通(tong)水(shui)過流(liu)(liu)(liu)(liu),9月22日項目(mu)(mu)工(gong)程截流(liu)(liu)(liu)(liu)完成。

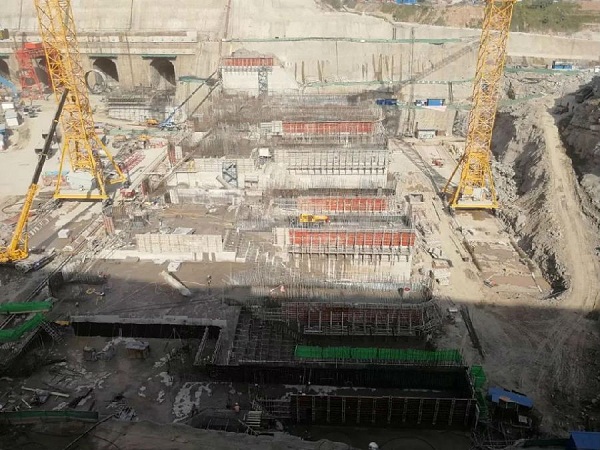

引水發電系統
主要引水發(fa)(fa)電(dian)系統包括電(dian)站進水口、引水隧洞、地面廠房、升壓站等。目前廠房邊坡(po)、基坑開(kai)挖支護均已(yi)完成;升壓站安(an)裝間Ⅰ、Ⅱ段(duan)混凝土澆筑已(yi)完成,1號、2號、3號、4號機組段(duan)澆筑施工(gong)穩(wen)步推進;4條引水隧洞開(kai)挖支護全(quan)部完成,壓力鋼管(guan)安(an)裝進行中;進水塔土建(jian)工(gong)程全(quan)面啟動;引水發(fa)(fa)電(dian)系統工(gong)程混凝土累(lei)計(ji)(ji)澆筑完成132000立方米。廠房工(gong)程累(lei)計(ji)(ji)完成工(gong)程量的42.53%。
