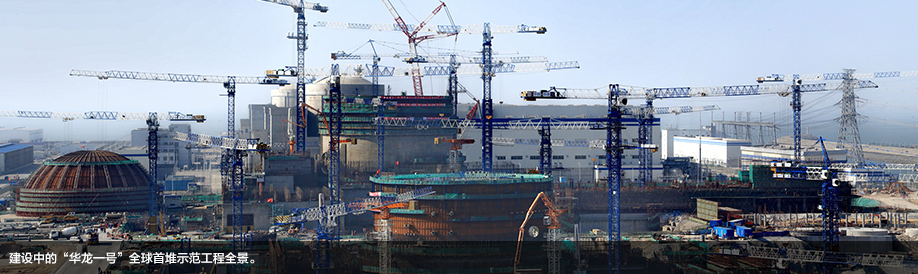

舉世矚(zhu)目的“華(hua)龍一(yi)號”核電站全(quan)球首(shou)堆(dui)示范工程福建福清核電5號機(ji)組于5月25日完成穹頂吊裝(zhuang)。這是全(quan)球唯(wei)一(yi)按(an)計劃(hua)進度建設的第三代壓水堆(dui)。穹頂吊裝(zhuang)的順利完成,標志著華(hua)龍一(yi)號首(shou)堆(dui)示范工程從土建施工階段(duan)全(quan)面轉入設備(bei)安裝(zhuang)階段(duan)。

華龍建設團隊是中核集團的筑夢團隊。他們揮灑著汗水,全力建造具有中國自主知識產權的三代核電“華龍一號”示范工程。

在華龍團隊的共同努力之下,“華龍一號”全球首堆福清核電5號機組剛剛過完兩周歲的生日,就迎來穹頂吊裝的“落冠之禮”。

讓我們通過一段影像直擊華龍團隊的“筑夢之旅”。

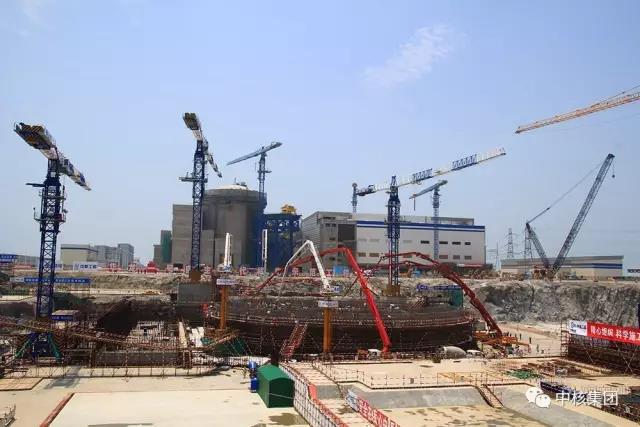

  • 2015年4月,“華(hua)龍一號”全球首堆示范工程FCD前準備工作完成

  • 2015年5月7日,“華龍一號”示范工程FCD

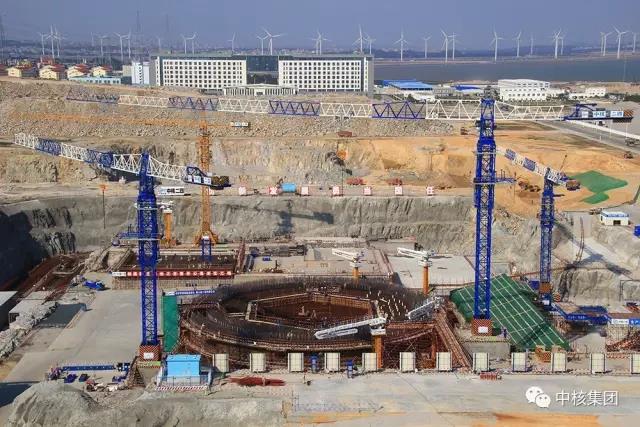

  • 2015年8月16日(ri),“華(hua)龍(long)一號”示范工程鋼襯里模塊一吊裝

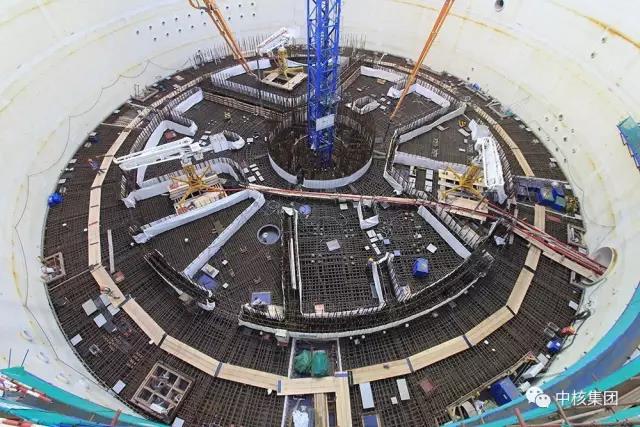

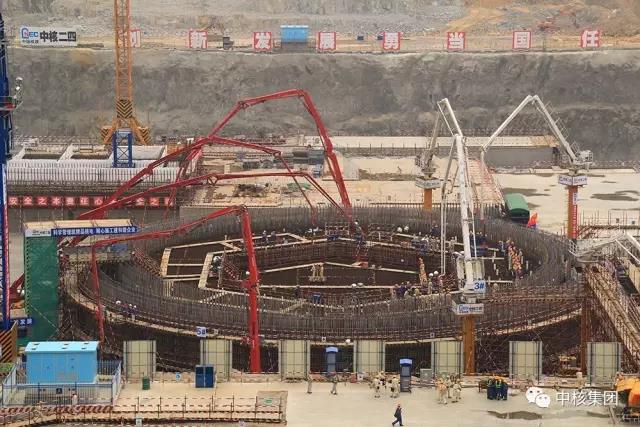

  • 2016年5月12日,“華(hua)龍一(yi)號”示(shi)范工程(cheng)反應堆廠房(fang)內部結構0m板(ban)混凝土澆筑

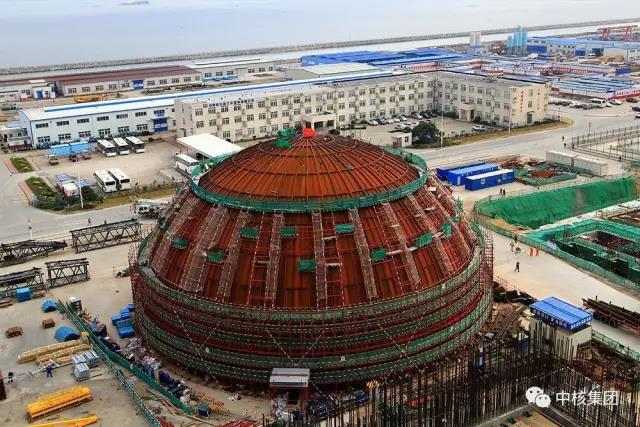

  • 2017年1月3日(ri),“華(hua)龍一號”示范工程穹(qiong)頂拼(pin)裝完(wan)成

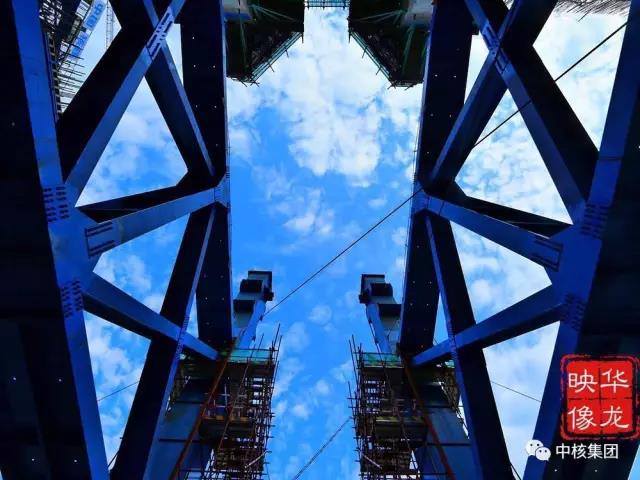

  • 2017年(nian)4月26日,“華龍(long)(long)一(yi)號(hao)”龍(long)(long)門(men)架開始吊(diao)裝

  • 2017年5月3日,“華龍一(yi)號(hao)”示范工程(cheng)反應堆廠房+16.5m以上內部(bu)結構施工完成

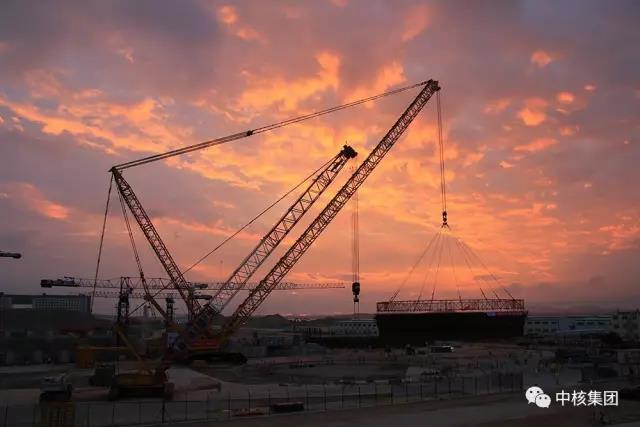

  • 2017年5月(yue)7日,“華龍(long)一號”示(shi)范工程環吊主梁(liang)開始(shi)吊裝

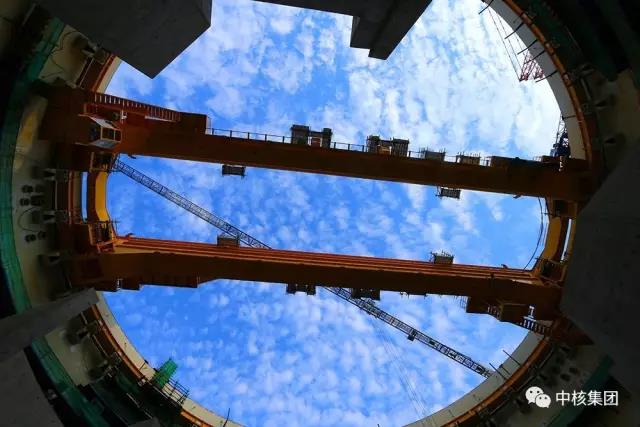

  • 2017年(nian)5月20日,“華龍一號”環吊部件吊裝完成

  • 2017年(nian)5月(yue)21日,“華龍(long)一號(hao)”穹頂內(nei)部腳手架(jia)拆(chai)完畢

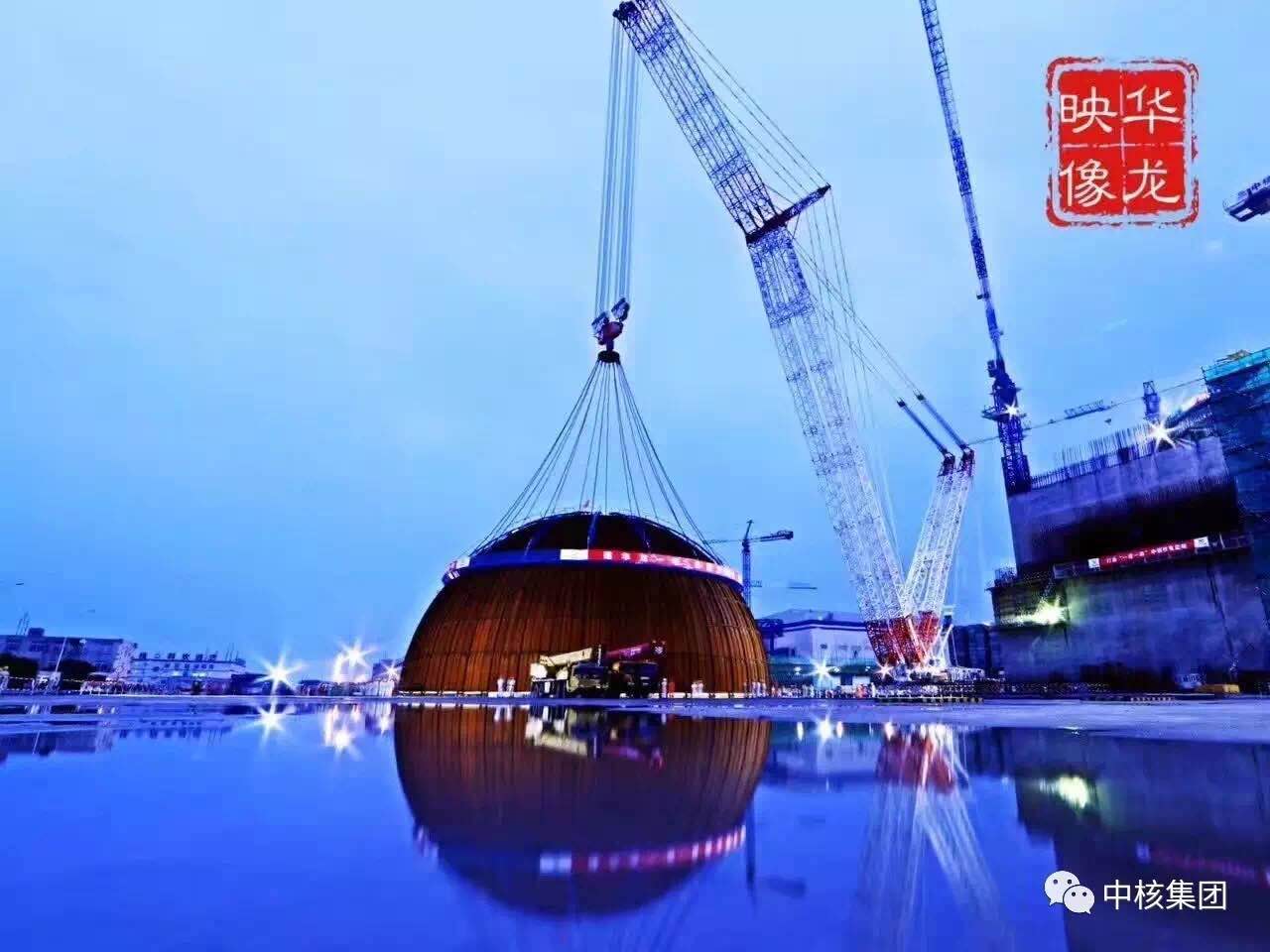

  • 2017年5月(yue)25日 穹頂(ding)吊裝(zhuang)圓滿(man)成功

人民日報:華龍一號首堆示范工程轉入設備安裝階段
光明日報:“華龍一號”全球首堆即將穹頂吊裝 助推我國第三代核電加速“出海”
經濟日報:“華龍一號”全球首堆示范工程即將進行穹頂吊裝
工人日報: “華龍一號”即將完成全球首堆“加冠禮”
